Laadinfrastructuur VRBN: 82 laadpunten op 32 locaties

82 laadpunten op 32 kazernes voor VRBN. Lees hoe Fijner dit project in 11 weken realiseerde zonder impact op de operatie.

Klant
Veiligheidsregio Brabant-Noord
Product
Laadpaal
Laadplein
Terugverdientijd

Laadinfrastructuur voor Veiligheidsregio Noord-Brabant

82 laadstations, 32 kazernes, ruim een kilometer kabel. Dat is in één regel de omvang van de opdracht die wij eind oktober 2025 mochten starten voor Veiligheidsregio Brabant-Noord.

De aanleiding is simpel: de brandweervloot wordt stap voor stap elektrisch. Een deel van de busjes rijdt al op stroom, en daar komen er meer bij. Daarnaast moeten ook vrijwilligers die met hun eigen elektrische auto naar de kazerne komen kunnen laden tijdens hun dienst. Om dat regiobreed werkend te krijgen is er laadinfrastructuur nodig op álle posten.

De opdracht is gegund via een tender waarin lokale partijen mee mochten doen.

Het werk

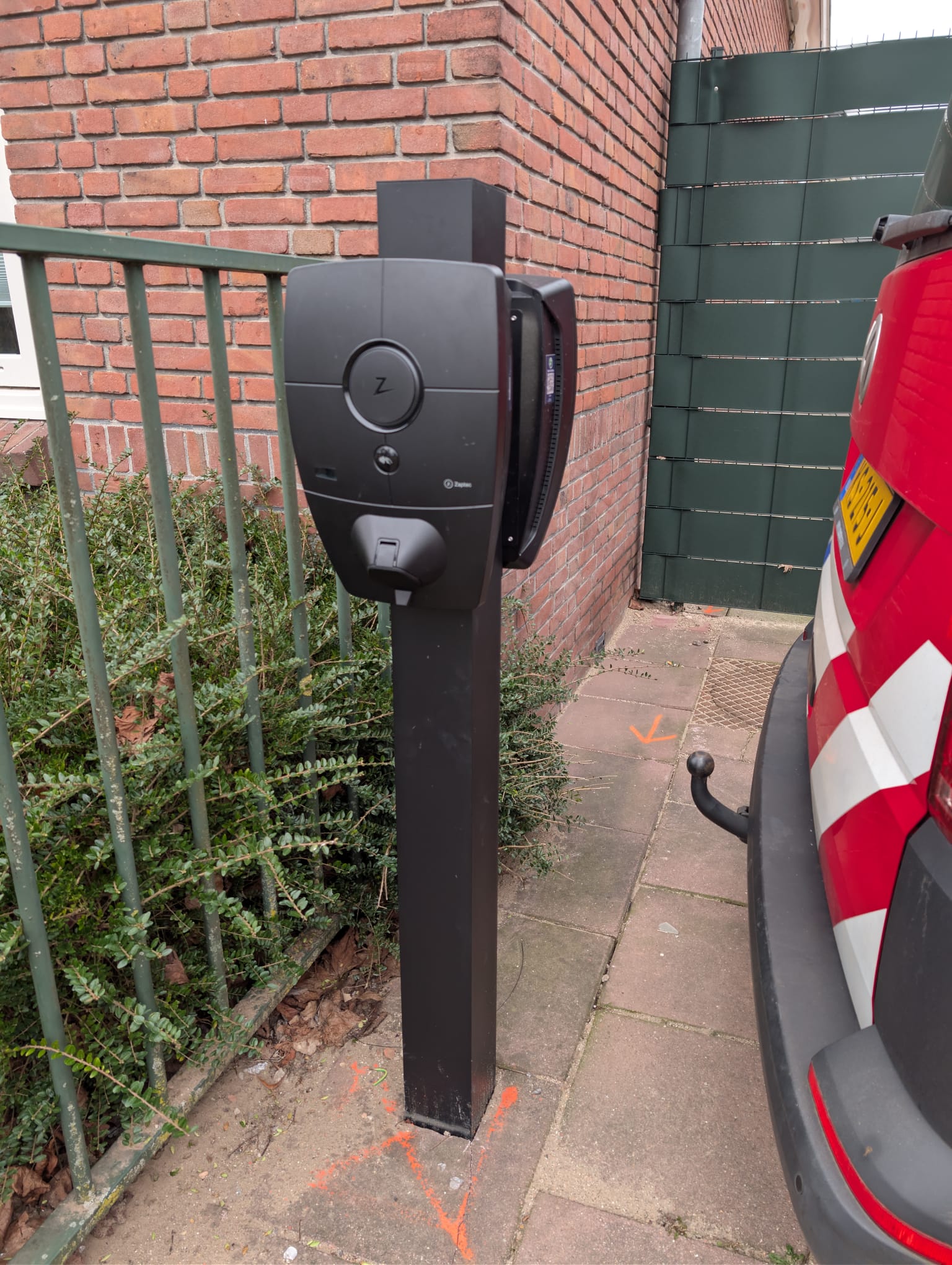

Verspreid over 32 kazernes zijn 82 Zaptec Pro laadstations geplaatst. De grootste posten, Den Bosch en Zeeland, kregen er ieder tien. De kleinere kazernes zijn voorzien van een dubbele lader, afgestemd op het aantal voertuigen dat daar staat.

Het werk bestond uit een combinatie van buiten en binnenwerk: 485 meter straat en graafwerk en 535 meter aan inpandige kabeltrajecten. Het merendeel van de laders is gemonteerd op de Onepole Pro. Op vrijwel elke locatie is loadbalancing ingericht met de Zaptec Sense P1, aangevuld met energiemeters en coils waar dat nodig was, op een enkele post kon het zonder.

Waar het om draait bij een project van deze omvang

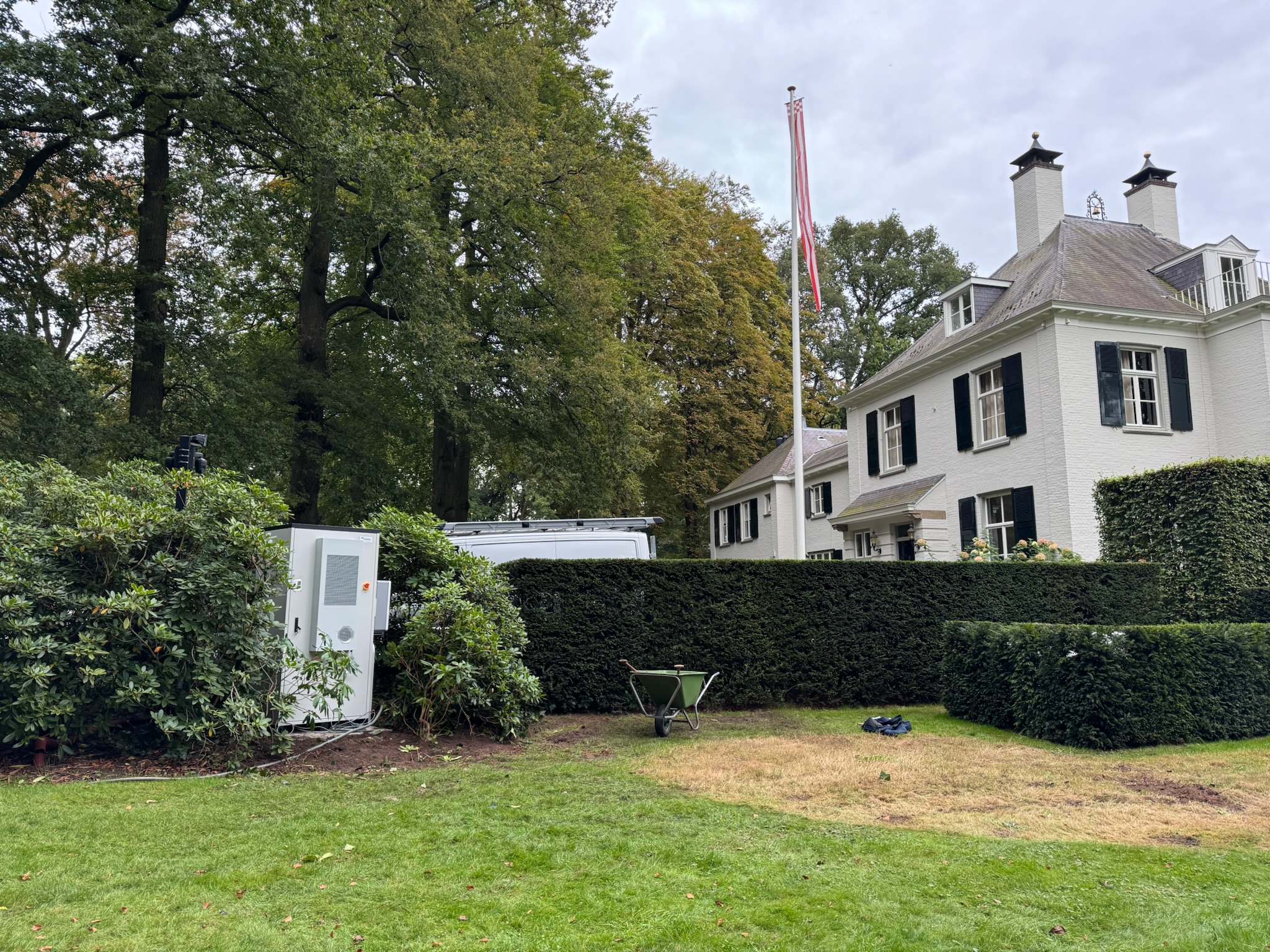

Een brandweerkazerne kan niet even dicht. Paraatheid gaat altijd voor. Elke ingreep aan de elektra, elke straat die open moest, is afgestemd op de operatie ter plekke. Daar komt bij dat elke locatie in feite z'n eigen mini-project is: andere meterkast, ander bouwjaar, andere routes waar de kabels doorheen moeten. 32 kazernes betekent 32 keer opnieuw inventariseren, plannen en afstemmen.

De klus is draaiend gehouden met een ons vaste installatieteam. Door dezelfde mensen de hele opdracht te laten rijden bleef de kwaliteit constant en kon er snel geschakeld worden als er onderweg iets onverwachts opdook. Planning, leveringen en montage moesten daarbij strak op elkaar aansluiten  met 82 laders, paaltjes, meetsets en metermateriaal is er weinig ruimte voor losse eindjes.

Het resultaat

De werkzaamheden startten in de laatste week van oktober 2025. Medio januari 2026 stonden vrijwel alle laders operationeel, in de weken erna zijn de laatste puntjes op de i gezet. Omgerekend komt dat neer op ongeveer drie kazernes per week.

In cijfers

  • 82 Zaptec Pro laadstations
  • 32 locaties in Noord-Brabant
  • 1,8 MW geïnstalleerd vermogen
  • 485 meter straat en graafwerk
  • 535 meter inpandige kabeltrajecten
  • Doorlooptijd: circa 11 weken
Samenwerking

De korte lijnen met Veiligheidsregio Brabant-Noord hebben dit traject goed laten verlopen. Bij een project verspreid over 32 locaties is duidelijke afstemming doorslaggevend over planning, toegang tot de kazernes en de praktische kant van het werk op de posten zelf. Die samenwerking verliep van begin tot eind prettig en constructief.

Dank aan Veiligheidsregio Brabant-Noord voor het vertrouwen en de samenwerking tijdens het traject.
